Informacje

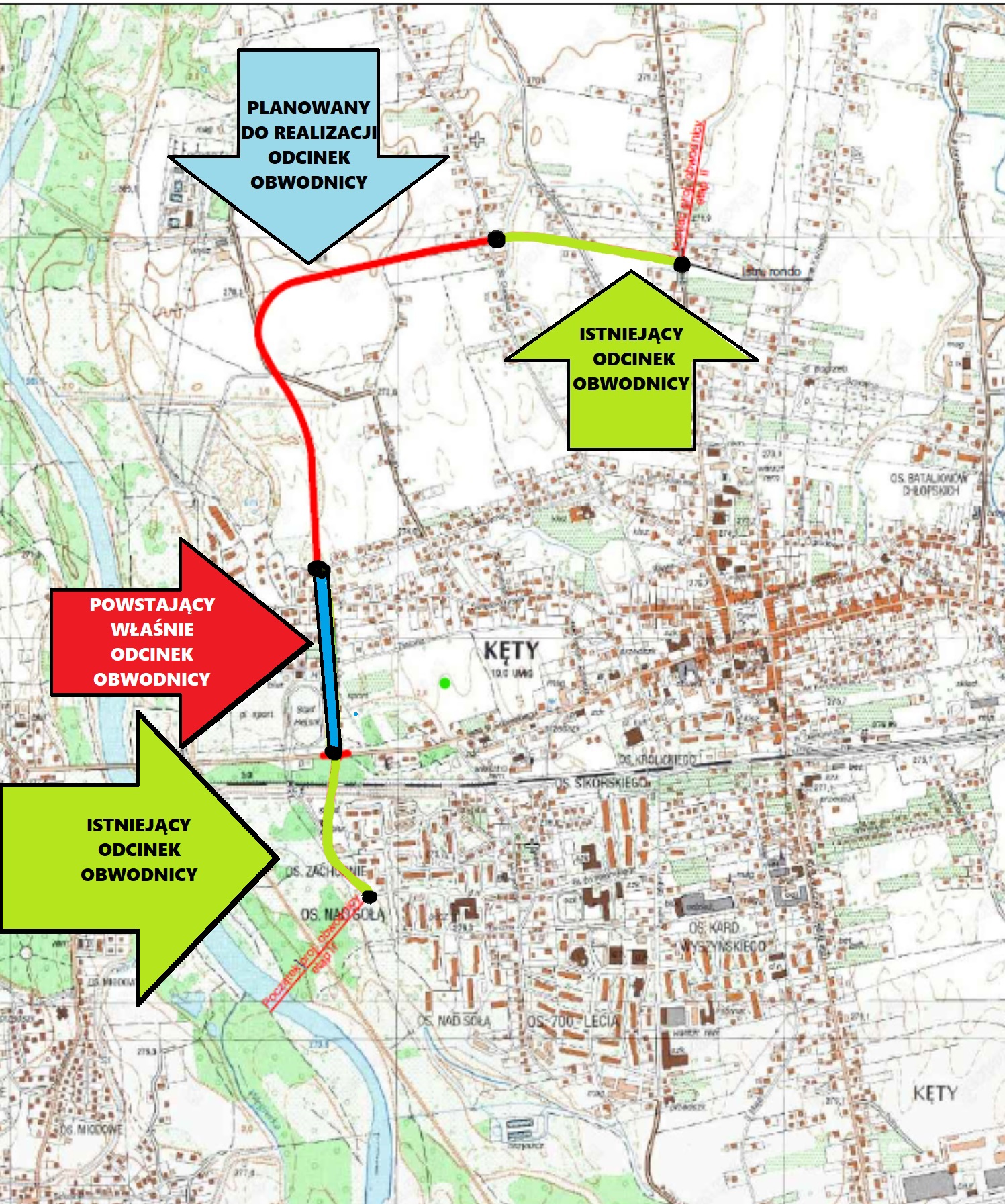

POWIAT. Trwają prace przy budowie zachodniej obwodnicy Kęt z Rządowego Funduszu Polski Ład

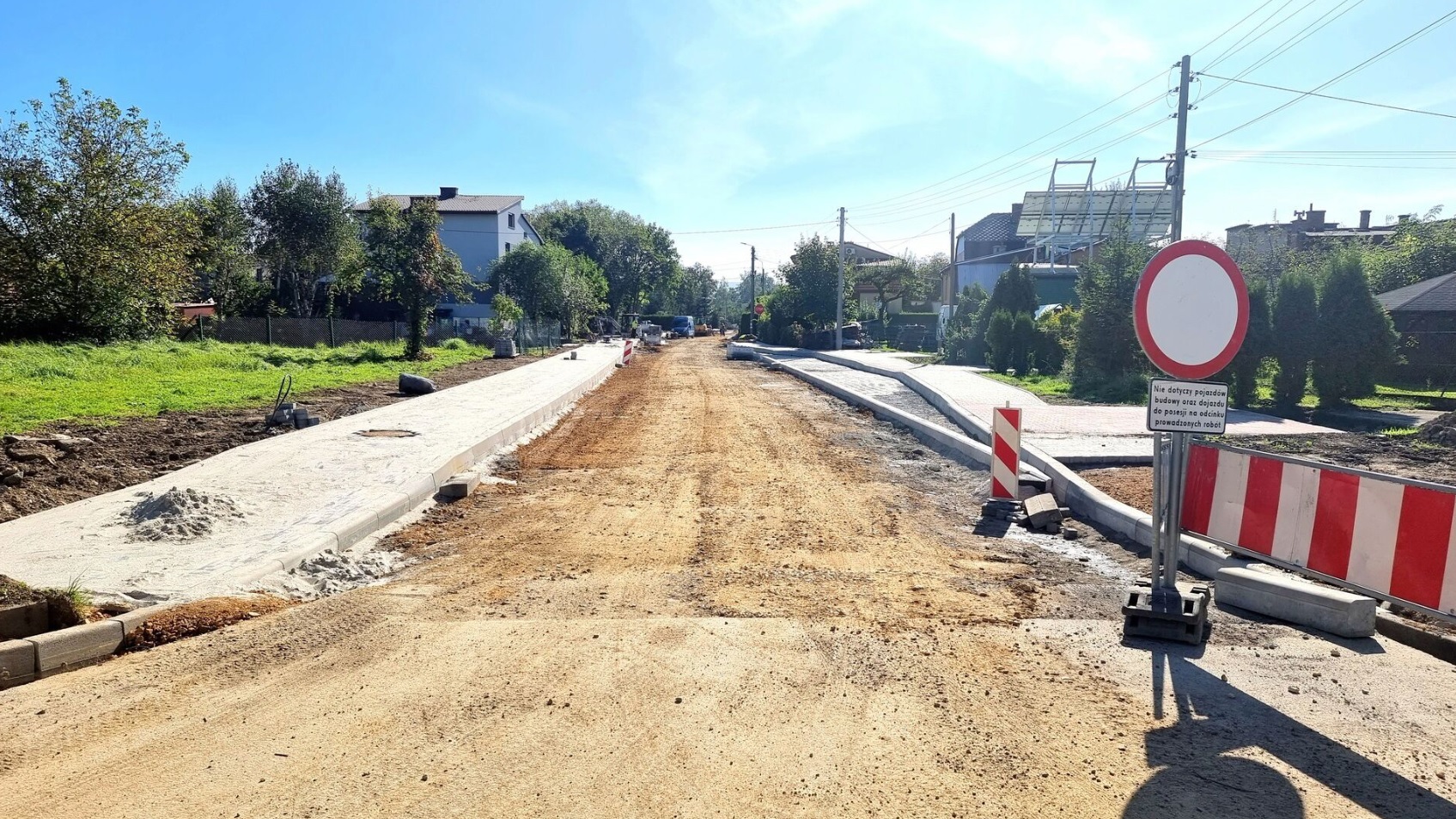

W kolejny etap weszły prace na nowo budowanej części obwodnicy zachodniej Kęt – etap II odcinek północno-zachodni od ronda na ul. Sobieskiego do skrzyżowania z ul. Klasztorną. Aktualnie trwają roboty brukarskie w zakresie budowy ścieków przykrawężnikowych z kostki betonowej oraz budowy lewostronnego chodnika i prawostronnego ciągu pieszego z dopuszczonym ruchem rowerowym wraz ze zjazdami. Od połowy października planowane jest asfaltowanie wszystkich warstw konstrukcyjnych jezdni obwodnicy wraz ze skrzyżowaniami.

Do wykonania pozostaje warstwa ścieralna zatoki autobusowej wraz z montażem wiaty przystankowej, oznakowanie pionowe i poziome, montaż lamp oświetlenia ulicznego typu LED oraz przebudowa ogrodzeń.

Wcześniej, po pracach rozbiórkowych i wycince drzew przebudowano sieci infrastruktury technicznej (wodociągową, gazową, teletechniczną oraz elektroenergetyczną), wykonano nową sieć kanalizacji deszczowej i oświetleniowej, dolną warstwę konstrukcji drogi w postaci warstwy gruntu stabilizowanego spoiwem hydraulicznym wraz ze skrzyżowaniami z os. Kamieniec, z ul. Zieloną oraz z ul. Świętokrzyską, wykonano dolne warstwy konstrukcyjne nawierzchni na zatoce autobusowej.

Umowa z wykonawcą, firmą STRABAG Infrastruktura Południe Sp. z o.o. z siedzibą w Wysokiej, podpisana została 7 lutego 2023 r. Termin realizacji robót – do 9 miesięcy od daty zawarcia umowy. Nadzór inwestorski i archeologiczny pełni BMF Project Mateusz Fujak.

Koszt realizacji inwestycji zgodnie z umową na roboty budowlane to 5.992.505,64 zł brutto.

Zadanie współfinansowane jest w ramach Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych
w kwocie 4.702.500,00 zł.
